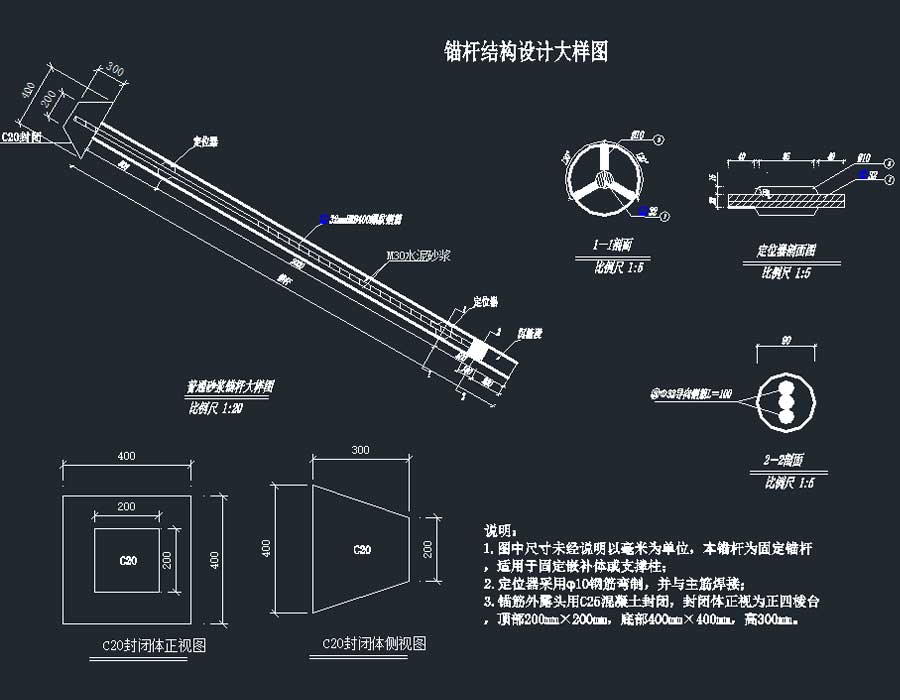

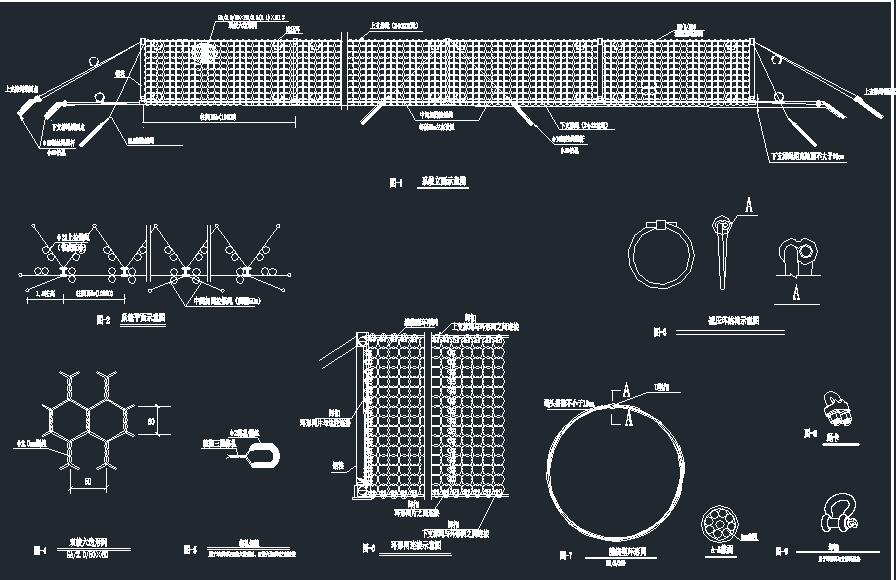

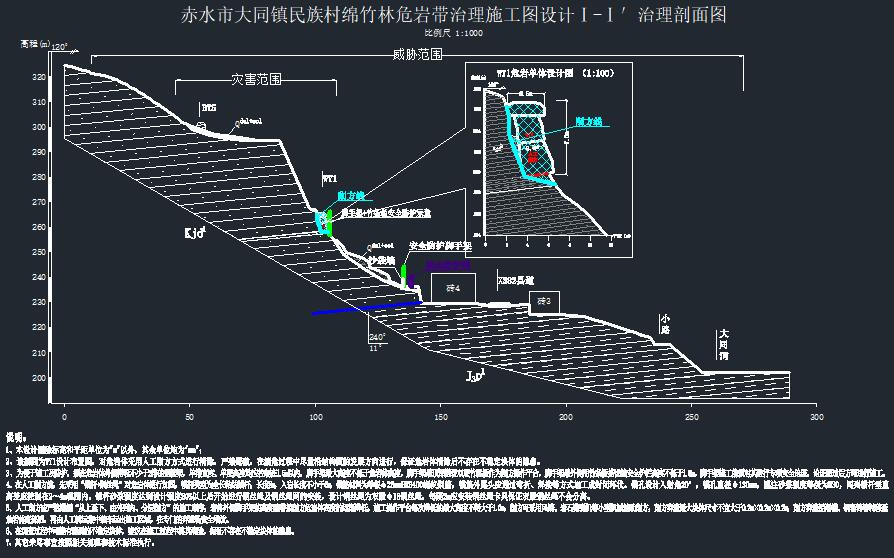

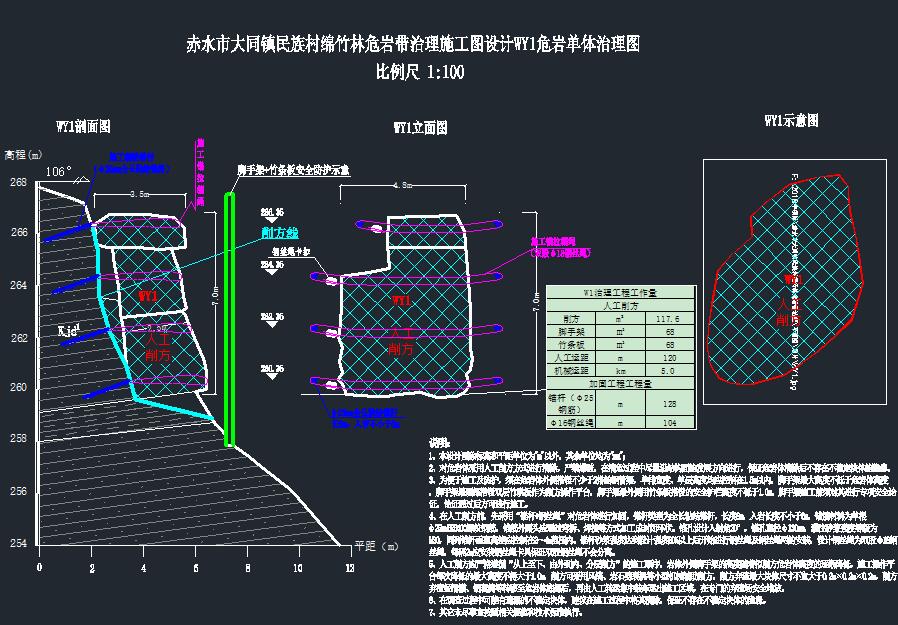

说明:某绵竹林危岩带治理工程,本设计拟对危岩采用“削方、嵌补、锚固、支撑”等单项或多项措施进行综合治理。危岩设计布置图,对危岩体采用人工削方方式进行清除,严禁爆破,在清危过程中尽量沿结构面的发展方向进行,保证危岩体清除后不存在不稳定块体的隐患。在人工削方前,先采用“锚杆 钢丝绳”对危岩体进行加固,锚杆类型为全长粘结锚杆,长度8m,入岩长度不小于6m,锚筋材料为单根φ25mmHRB400螺纹钢筋,锚筋外露头应通过弯折、焊接等方式加工成封闭环状。锚孔设计入射角20°,锚孔直径φ130mm,灌注砂浆强度等级为M30,同列锚杆垂直高差应控制在2~4m范围内。锚杆砂浆强度达到设计强度80%以上后开始进行钢丝绳及钢丝绳网的安装,设计钢丝绳为双股φ18钢丝绳,每隔2m应安装钢丝绳卡具保证双股钢丝绳不会分离。图纸内容含工程地质剖面图、危岩带治理施工图阶段勘查图、危岩带治理施工图设计(危岩单体治理图、锚杆结构设计大样图、崩积体治理图、安全防护措施钢管架示意图、被动防护网设计说明等)。某崩塌危岩体勘查及防治工程,项目建设规模和内容:局部清危 局部落石槽 被动防护网 自动化监测。图纸内容主要包括:陡崖带勘查平面图、工程地质剖面图、柔性被动防护系统大样图、柔性被动防护基础断面图等。
结构类型:基础类型:抗震烈度:风压:雪压:建筑面积:建筑高度:地上层数:地下层数:高度类别:图纸深度:方案,施工项目地址:贵州省设计时间:2019
